PPSPS démolition / curage : le modèle pré-rempli pour les entreprises de démolition et de curage

Curage intérieur, dépose, démolition partielle ou totale : le PPSPS doit décrire l'ordre des travaux et s'appuyer sur les repérages amiante et plomb. Téléchargez le modèle Word déjà rempli avec les mesures habituelles du métier, puis adaptez-le à votre chantier.

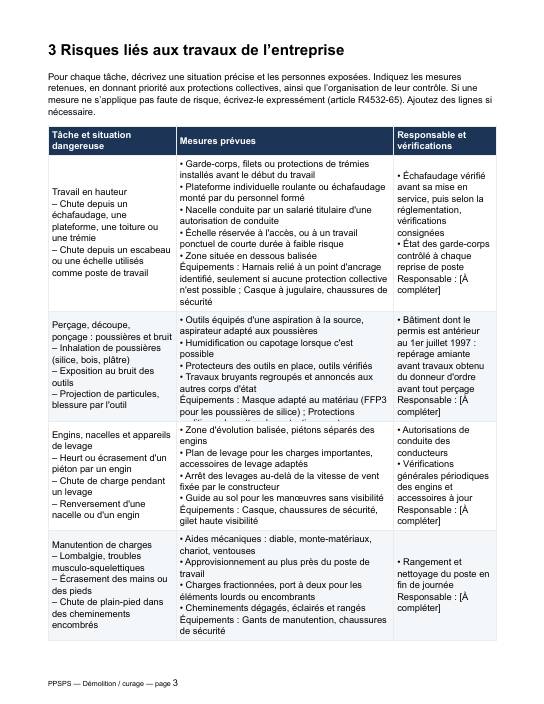

Extrait du modèle de PPSPS démolition : tableau des risques et des mesures pré-rempli

Les situations à décrire dans un PPSPS démolition

Pour un entreprise de démolition, typiquement :

Les risques et les mesures du modèle

Extrait du modèle Word, protections collectives d'abord :

RisqueMesures prioritaires (protections collectives)Équipements
Travail en hauteurGarde-corps, filets ou protections de trémies installés avant le début du travail ; Plateforme individuelle roulante ou échafaudage monté par du personnel formé ; Nacelle conduite par un salarié titulaire d'une autorisation de conduiteHarnais relié à un point d'ancrage identifié, seulement si aucune protection collective n'est possible ; Casque à jugulaire, chaussures de sécurité
Perçage, découpe, ponçage : poussières et bruitOutils équipés d'une aspiration à la source, aspirateur adapté aux poussières ; Humidification ou capotage lorsque c'est possible ; Protecteurs des outils en place, outils vérifiésMasque adapté au matériau (FFP3 pour les poussières de silice) ; Protections auditives
Engins, nacelles et appareils de levageZone d'évolution balisée, piétons séparés des engins ; Plan de levage pour les charges importantes, accessoires de levage adaptés ; Arrêt des levages au-delà de la vitesse de vent fixée par le constructeurCasque, chaussures de sécurité, gilet haute visibilité
Manutention de chargesAides mécaniques : diable, monte-matériaux, chariot, ventouses ; Approvisionnement au plus près du poste de travail ; Charges fractionnées, port à deux pour les éléments lourds ou encombrantsGants de manutention, chaussures de sécurité
Démolition, curage et déposeMode opératoire de démolition établi avant le début des travaux, ordre de dépose défini ; Repérage amiante avant travaux et, pour les bâtiments anciens, diagnostic plomb obtenus avant tout démarrage ; Réseaux coupés et consignés (électricité, gaz, eau) avant la déposeMasque FFP3, protections auditives, lunettes ; Casque, gants anti-coupure, chaussures de sécurité
Coactivité avec les autres entreprisesRespect du phasage et des consignes du PGC ; Zones de travail délimitées et annoncées ; Information quotidienne des corps d'état voisinsSocle commun : casque, chaussures de sécurité, gilet haute visibilité selon le site

Points de vigilance propres au métier

Documents à tenir prêts

Questions fréquentes

Peut-on commencer un curage sans repérage amiante ?

Non : le repérage amiante avant travaux est à obtenir du donneur d'ordre avant tout démarrage, et le PPSPS s'appuie sur ses conclusions.

Que doit décrire le mode opératoire de démolition ?

L'ordre des déposes, les étaiements, la coupure des réseaux, la gestion des poussières et l'évacuation des déchets.

Ce qui reste propre à chaque chantier

Le PPSPS s'adapte au chantier à partir du PGC (article R4532-64). Voir aussi le PPSPS simplifié, le modèle général et les délais de remise.
